Спешим показать вам динамику строительства «Ботаники» за июль 2025


0

Обложка

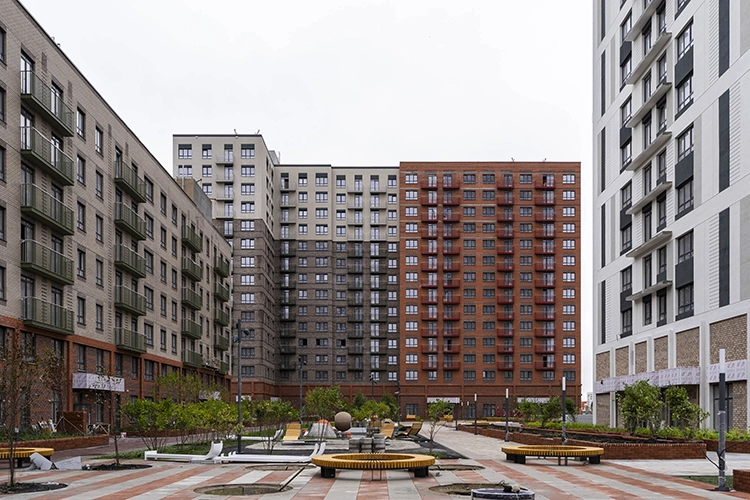

Первый и второй этапы строительства.

Полностью выполнены:

  • Работы по сдаче системы электроснабжения и подаче постоянного питания всего ЖК.
  • Работы по подаче постоянного отопления на объект.
  • Установка ПВХ оконных конструкций.
  • Работы по изготовлению и монтажу перил, ограждений лестничных клеток.
  • Устройство кровли.
  • Изготовление и монтаж лифтов.
  • Монтаж противопожарных и квартирных металлических входных дверей на секциях с 1-й по 8-ю.

Продолжаются работы:

  • Монтажа наружных ограждений балконов квартир всех секций №9,10.
  • Монтажа и расключения противопожарной сигнализации и АОВ. Начаты пуско-наладочные работы.
  • По установке навигации жилого комплекса.
  • По устройству резинового покрытия на детских площадках.
  • По установке тротуарных и дорожных бордюров, отсыпке щебнем, песком с уплотнением.
  • По посадке растений, устройству газонов, системы автополива.
  • По прокладке наружных внутриплощадочных и внутриподъездных сетей связи, установке ж/б колодцев.
Третий этап строительства.

Полностью выполнены:

  • Работы по устройству монолитного каркаса подземной части некоторых секций одноэтажного пристроя и многоуровневого паркинга.
  • Монолитные работы по одноэтажному пристрою.

Продолжаются работы:

  • По устройству подземной части секций.
  • По устройству плиты перекрытия 2-го этажа.
  • По устройству монолитного каркаса 5-го этажа.

На объекте работает одновременно несколько погрузчиков, экскаваторов, автокранов и автосамосвалов. Идет постоянная поставка различных стройматериалов, трудится около 210 рабочих и ИТР.

Процент готовности:
  • 1-й этап строительства — 95%
  • 2-й этап строительства — 81%
  • 3-й этап строительства — 10%

Фотоотчет смотрите на странице ЖК.
